Акт приемки кровли после ремонта

Что это такое?

Проверка кровли перед сдачей объекта недвижимости в эксплуатацию необходима для качественного оценивания кровельных работ в период ремонта или монтажа строения. Кровельная приемка бывает:

  • Промежуточной;
  • Законченной.

Промежуточная приемка является необходимой для следующих элементов:

  • Кровельного основания;
  • Каждого нового слоя промежуточных материалов при укладке таковых;
  • Изоляционных конструкций;
  • Армированных слоёв мастики при толщине слоя не менее 1-1,5 мм.

Окончательная приемка исполняется в отношении единичных (штучных) строительных материалов. Документом, подтверждающим факт проведения рассматриваемых операций, является акт приемки кровли. В настоящем документе отображаются:

  • Перечень строительных материалов, использованных в процессе работы;
  • Качественная оценка проведённых мероприятий;
  • Части конструкции, обозначенной в проекте.

Рассматриваемый документ необходим для законного освидетельствования выполненных по факту работ. Если акт кровельной приемки не будет заполнен или оформляется ненадлежащим образом, затраты предприятия, организовавшего проведение работы, не учитываются при начислении официального налога на прибыль.

Процедура оформления акта приемки кровли регламентируется статьей 9 Федерального закона РФ «О бухгалтерском учёте». Рассматриваемый документ по принципу составления и функциональности похож на акт приема-передачи.

Этапы обследования кровли

Обследование кровли осуществляется в несколько этапов. На начальном этапе осуществляется проверка качества используемых для строительных работ ресурсов. Для этого необходимо наличие сертификатов качества и паспортов, что не составляет труда, так как данная документация прилагается при продаже материалов. Результаты подобной экспертизы заносятся в журнал входящего контроля стройматериалов.

В этот же период оформляются эскизы отдельных элементов и узлов крыши, соответствующие следующим требованиям:

  • Учитывается качество строительных материалов;
  • Утверждаются главой компании-подрядчика;
  • Согласовываются с местными органами технадзора;
  • Визируются бригадиром-исполнителем, подтверждающим факт ознакомления с проектом.

Далее следуют три основных этапа кровельных работ:

  • Установка основания;
  • Формирование нижней прослойки кровельного ковра;
  • Нанесение кровельного покрытия.

В течение первых двух этапов оформляются субакты приемки кровли. По окончании третьего оформляется непосредственно основной акт. Для составления рассматриваемого документа требуется следующая документация:

  • Акты об окончании выполнения скрытых работ (субакты);
  • Журнал выполнения;
  • Журнал входящего контроля качества поступающих стройматериалов;
  • Журнал качественного контроля завершённых мероприятий.

Процесс приемки кровли осуществляется посредством измерений элементов крыши и общего визуального осмотра. Для проведения замеров требуются инструменты из следующего списка:

  • Стальная рулетка;
  • Линейка;
  • Измерительная рейка;
  • Отвёртки разной калибровки.

Получаемые данные фиксируются в соответствующем акте.

Приемка изоляции кровли

При проведении обследования кровли необходимо принимать во внимание одному из самых важных защитных механизмов крыши от губительных климатических и атмосферных факторов — гидро- и теплоизоляции. При оформлении акта приемки в эксплуатацию кровли необходимо осуществить проверку плотности примыкания кровельного ковра к основанию и вертикальным армированным конструкциям

Затем, в соответствии с ГОСТ 2678-94, составляется субакт испытания кровли с занесением в него обнаруженных недостатков. Измеряется при помощи штыря из прочной стали толщина изоляционного слоя, на который нанесены разделительные обозначения.

В пункте П-3-79 СНиП устанавливаются необходимые параметры влажности. Если влажность завышена, подкладочные материалы требуют замены.

Далее все полученные данные систематизируются и оформляются в полноценный акт приемки кровли.

Акт о протечке кровли: образец

Образец акта здесь.

Утверждаю

Начальник КЖЭП Терновой Владимир Семенович

(Ф.И.О.)

М. П.

АКТ

о залитии жилого помещения

«05» сентября 2017 года                                                             г. Москва

Мы, которые ниже подписались, комиссия в составе:

Представителя владельца кв. 35 Миронова Андрея Викторовича — председателя комиссии, мастера (должность, фамилия, инициалы) технического участка Подлужного Валерия Сафроновича, мастера ремонтного участка Каверина Владимира Сергеевича, слесаря-сантехника Истомина Сергея Анатольевича, представителя домового комитета составили настоящий акт о том, что «05» сентября 2017 года в доме № 46 на ул. (просп., бульв.) Молодежной в кв. № 35, произошло залитие комнаты зала, кухни и спальни, в результате чего были повреждены: телевизор, паркет, обои, кухонный уголок, диван.

(описывается, что случилось и какие последствия (что залито, какие объемы работ, какие повреждения, какие вещи повреждены))

Залит телевизор в комнате зала (выведен из строя), пострадал паркет в спальне и диван, кухонный уголок в кухне, обойные покрытия во всех комнатах.

Причиной залития является: протечка в области соединения с сифоном под умывальником в комнате ванной (не произведена замена износившихся элементов соединения).

Выводы и рекомендации комиссии: залитие произошло по вине жильцов квартиры №43 (этажом выше). Требуется ремонт телевизора (либо приобретение нового), покупка и поклейка обоев, замена части электропроводки во всех комнатах, частничный ремонт кухонного уголка, замена 7 кв. м паркета.

Члены комиссии:

__________________________В.С.Подлужный

__________________________В.С. Каверин

__________________________С.А. Истомин

С актом ознакомлены жители квартир:

N35__________________________А.В. Миронов

N43__________________________А.М. Савельев

N37__________________________О.О. Марков

Юридические тонкости

Документ составляется минимум в двух экземплярах для каждой стороны в момент передачи товарно-материальных ценностей. Подписывают его только уполномоченные лица. В случае, если покупатель — юридическое лицо, то полномочия представителя — физического лица подтверждаются доверенностью.

Следует обратить внимание, что обязательство по передаче материальных ценностей с оформлением акта обязательно отражается в договоре. Саму форму желательно сделать как приложение к договору

В этом случае простой акт приема-передачи товара имеет такую же юридическую силу, как и сам договор. Наличие такого образца позволяет заблаговременно ознакомиться с основными графами, которые в обязательном порядке подлежат заполнению.

Наличие такого документа, как акт передачи материальных ценностей, является очень важным для урегулирования спорных вопросов в суде. В нем указываются факт приемки-передачи активов надлежащего качества и соблюдение всей процедуры передачи и приема товаров. Доказательством отсутствия нарушений в процессе приема товаров являются следующие факты, отраженные в документе:

  • материальные ценности были осмотрены и приняты в присутствии уполномоченного представителя поставщика;
  • отсутствует расхождение по качеству и количеству;
  • доставка была осуществлена в установленные сроки и без нарушений условий поставки;
  • претензий к контрагенту (поставщику, покупателю, экспедитору, посреднику) не имеется.

голоса

Рейтинг статьи

Акт приемки выполненных работ в строительстве

Акт приемки выполненных работ в строительстве – одна из форм отчетности подрядной организации перед заказчиком за произведенные работы. Он содержит информацию о фактически выполненных физических объемах строительно – монтажных (СМР), специальных работ и стоимость их в денежном эквиваленте.

Давайте рассмотрим все по порядку. На стадии начала строительства между заказчиком и генподрядчиком (подрядчиком) начинается договорная компания. Заключается договор подряда ( контракт) на производство определенного вида строительных работ, оказания услуг.

Контракт имеет юридическую силу, если в нем указаны стоимость работ и сроки исполнения их. Бывают ситуации, когда договора подряда заключаются с применением коэффициента договорной цены – все на усмотрение сторон.

К контракту в качестве приложения должна быть представлена смета, подтверждающая его стоимость. Обычно заказчик заказывает ее в проектной организации, которая на основании рабочих чертежей выполняет сметный расчет по действующим расценкам.

Обе стороны – заказчик и исполнитель должны в определенные сроки проверить смету на соответствие ее рабочим чертежам. При наличии замечаний, проектная фирма вносит поправки, после чего происходит подписание контракта между сторонами.

Прием изоляционной системы кровли

Особое внимание при обследовании кровли обязательно обращается на гидроизоляцию. Это важнейший фактор, который защищает строение от атмосферных явлений

При этом проверяется тщательным образом примыкание гидроизоляционного ковра ко всем конструкциям и системам кровли. Если необходима экспертиза физико-механических свойств покрытия, то делаются вырубки размером 40 на 40 см. Впоследствии все вырубленные места закрываются тем же материалом, которым покрыта сама кровля. Испытания образцов проводят на основе стандарта ГОСТ 2678-94. После обязательно составляется акт испытания, в который заносится вся информация.

Важно!
Проверка гидроизоляции осуществляется после дождей или с применением воды, которая выливается на поверхность

Если в подкровельном пространстве имеется чердак, то проверка паро- и теплоизоляции просто необходима. Она проводится также при помощи вырубки некоторых участков материала для детального изучения. Толщину утепляющего слоя проверяют металлическим штырем с нанесенными на него делениями, а тепловой поток при помощи тепломера. В соответствии с пунктом П-3-79 СНиП выявляется показатель допустимого уровня влажности утеплителя. Если есть расхождения, то такой материал подлежит замене.

Акт приема кровли образец

Пн. — Пт.: 9.00 — 18.00, Tел: (495) 766-19-26; 8 (901) 516-58-47,

Акт приемки кровли (Мосгосстройнадзор)

Пожалуйста, если у Вас есть вопросы, рекомендации, комментарии по тематике данной страницы — можете их оставить в приведенной ниже форме.

Пожалуйста, оставляйте здесь только вопросы, рекомендации, комментарии ПО ТЕМАТИКЕ ДАННОЙ СТРАНИЦЫ. Спам, ненормативная лексика, всевозможные рекламные материалы, информация не соотвествующая действительности и запрещеная законодательством РФ — будет удаляться администрацией сайта. За содержание информации, размещенной пользователями сайта в разделе КОММЕНТАРИИ, администрация сайта отвественности не несет.

Кровельные работы: образец акта и приемка

Монтаж кровли из рулонных материалов помимо окончательной приемки готовой кровли требует проведения промежуточной приемки законченных элементов. Для кровли из штучных материалов выполняется только окончательная приемка. Качество работ, примененные материалы и изготовленные конструктивные элементы кровли должны соответствовать СНиП III-20-74 и требованиям проекта.

Промежуточная приемка обязательна для следующих законченных конструктивных элементов крыши:

  • основание под кровлю (перед началом кровельных работ);
  • каждого промежуточного слоя из рулонных материалов (перед укладкой следующего слоя);
  • основание под пароизоляционный слой и кровельный ковер, непосредственно выполненную пароизоляцию и теплоизоляцию (до монтажа вышележащих конструкций);
  • каждый армированный мастичный слой (толщина армирующего материала должна составлять 1-1,5 мм).

Требования к основанию под пароизоляцию и гидроизоляцию мастичных и рулонных кровель:

  • прочность и жесткость;
  • ровная поверхность (просветы между трехметровой рейкой и поверхностью не должны превышать 5 мм);
  • переходы между плоскостями основания и вертикальных конструкций должны быть плавными.

При приемке законченного кровельного пирога проверяется угол уклона, который может отличаться от проектного не более, чем на 5% для скатных кровель и 1-2% для плоских. В процессе приемки необходимо тщательно проверить поверхность кровли, особенно в местах примыкания к вертикальным конструкциям, у воронок, в ендовах. Для проверки водонепроницаемости кровля может искусственно заливаться водой или осматриваться после дождя.

Качество законченной крыши может считаться удовлетворительным, при следующих условиях:

  • поверхность кровельного покрытия из рулонных материалов не имеет пробоин, вмятин, воздушных пузырей;
  • обустройство воронок, ендов, примыканий выполнено в соответствии с проектом;
  • рулонные материалы приклеены прочно, без отслоений;
  • наружные водосливные трубы установлены отвесно, звенья труб прочно прикреплены к стенам и надежно соединены между собой;
  • обеспечено плотное прилегание к обрешетке элементов кровель, выполненных из штучных материалов;
  • покрытие из штучных материалов не имеет просветов при осмотре снизу, ряды элементов параллельны коньку или карнизному свесу;
  • штучные кровельные материалы не имеют коробления, сколов, трещин.

Приемка кровельных работ производится с учетом данных лабораторного контроля качества применяемых материалов (штучных, рулонных, мастик, паст). Для контроля качества готового кровельного пирога выполняется вырубка (фрагмент не менее 20×20 см) с последующим освидетельствованием и испытанием образцов мастичной или рулонной гидроизоляции. В лабораторных условиях исследуется:

  • внешний вид поверхности полученных образцов;
  • толщина;
  • прочность сцепления с основанием;
  • структура в изломе;
  • физико-механические свойства (водопоглощение, плотность, прочность, набухание и т.д.).

Приемочная комиссия составляет итоговый акт приемки с приложением к нему документации о промежуточной приемке работ, результаты испытаний материалов и инструментальной проверки.

Какие документы есть еще:

  • Все документы из раздела «Акт»
  • Рубрикатор всех типовых образцов и бланков документов

Что еще скачать по теме «Акт»:

  • Образцы и типовые формы документов, сформированные в результате исполнения государственной функции по осуществлению контроля и координации за деятельностью государственных бюджетных учреждений Московской области. Форма акта проверки
  • Акт сверки расчетов между бюджетами бюджетной системы Российской Федерации по межбюджетным трансфертам, предоставленным в форме субсидий, субвенций и иных межбюджетных трансфертов, имеющих целевое назначение, из федерального бюджета по главе 092 “Министерство финансов Российской Федерации”
  • Акт о соответствии параметров построенного, реконструированного объекта капитального строительства в Павлово-Посадском муниципальном районе Московской области проектной документации
  • Акт выполненных работ к договору на технологическое присоединение к электрической сети (типовая форма)
  • Акт выполненных работ (приложение к договору подряда на переработку сырья)
  • Важные нюансы при покупке фирмы
  • Процесс переписки квартиры на другого человека
  • Процесс получения визы в США
  • Процесс продажи машины
  • Процесс строительства гаража (с бюрократической точки зрения)
  • Строительство частного дома в городской черте

Приемка готовой кровли

На данный момент существуют специальные методические приемы, по которым обследуется кровля. Но перед ним обязательно необходимо подготовить все бумаги, в том числе подетальный план, который должен содержать в себе изображения кровли в разрезе, описание конструкций всех главных узлов, перечень тех материалов, которые использовались при ремонте и в самой конструкции кровельного пирога.

Если есть вся перечисленная документация, то на ее основе можно составить грамотный отчет после обследования крыши. А при наличии нарушений дать рекомендации по их исправлению. Помимо этого, после проведения всех процессов составляется также акт испытания кровельного ограждения.

Организация, занимающаяся эксплуатацией строения, на котором проводился ремонт, обязана иметь в наличии всю действующую документацию. Если же документов нет или их недостаточно, то первый этап приемки — составление плана кровли и ее значимых узлов.

Важно!
При создании плана кровли важно не упускать из внимания все те участки, от которых зависит ее состояние, и заносить их в акт. Для исключения путаницы в предоставлении информации, обследование кровли ведется по челночной схеме

То есть, кровля проверяется с одной стороны с плавным перемещением к параллельной ей. Причем места между двумя этими участками, тоже тщательно осматриваются, а недостатки фиксируются в письменном виде. Возможна фотофиксация с письменным описанием

Для исключения путаницы в предоставлении информации, обследование кровли ведется по челночной схеме. То есть, кровля проверяется с одной стороны с плавным перемещением к параллельной ей. Причем места между двумя этими участками, тоже тщательно осматриваются, а недостатки фиксируются в письменном виде. Возможна фотофиксация с письменным описанием.

Составление дефектного акта

Этот документ необходим для подтверждения решения о необходимости проведения ремонтных работ на крыше дома. Такое решение принимает начальник коммунальной организации. Составлением дефектной ведомости занимается инженер, перед которым ставится соответствующая задача после рассмотрения заявки от жильцов.

Образец дефектного акта на ремонт кровли состоит из нескольких пунктов, заполнение которых требует внимательности и ответственности.

  • В графе «Наименование объекта» указывается адрес, включая название улицы, номер дома и квартиры. Кроме того необходимо вписать помещения, требующие ремонта.
  • В пункте «Вид исполняемых работ» необходимо точно указать проблемные участки и перечислить способы устранения повреждений.
  • Графа «Описание повреждений элементов конструкции» необходима для фиксирования всех дефектов с точным местом их расположения и объема. Заполнять эту графу можно с произвольной форме.
  • В графе «Примечание» указывают особенности выполнения работы и различные нюансы.

На основании дефектной ведомости составляется смета на текущий, аварийный или капитальный ремонт кровельной конструкции.

Грамотное и подробное заполнение образца дефектной ведомости кровли способствует более внимательному подходу к решению проблемы, а также повысит эффективность обращения жильцов. Поэтому в процессе заполнения документа необходимо указывать все этапы ремонтных работ, предоставлять полную информацию об объекте и дефектах и приложением фотодокументов

Особое внимание стоит уделить перечню работ, так как на основании этого формируется смета. Пропуски или неточности могут стать причиной низкого качества выполняемых работ

Причем доказать неправильное проведение ремонта будет сложно даже в суде, так как образец дефектной ведомости на ремонт кровли был составлен неверно.

Кровельные работы: образец акта и приемка

Образец акта приемки кровли можно найти по (cкачиваний: 2386)

.

Монтаж кровли из рулонных материалов помимо окончательной приемки готовой кровли требует проведения промежуточной приемки законченных элементов. Для кровли из штучных материалов выполняется только окончательная приемка. Качество работ, примененные материалы и изготовленные конструктивные элементы кровли должны соответствовать СНиП III-20-74 и требованиям проекта
.

Промежуточная приемка обязательна для следующих законченных конструктивных элементов крыши
:

  • основание под кровлю (перед началом кровельных работ);
  • каждого промежуточного слоя из рулонных материалов (перед укладкой следующего слоя);
  • основание под пароизоляционный слой и кровельный ковер, непосредственно выполненную пароизоляцию и теплоизоляцию (до монтажа вышележащих конструкций);
  • каждый армированный мастичный слой (толщина армирующего материала должна составлять 1-1,5 мм).

Требования к основанию под пароизоляцию и гидроизоляцию мастичных и рулонных кровель
:

  • прочность и жесткость;
  • ровная поверхность (просветы между трехметровой рейкой и поверхностью не должны превышать 5 мм);
  • переходы между плоскостями основания и вертикальных конструкций должны быть плавными.

При приемке законченного кровельного пирога проверяется угол уклона, который может отличаться от проектного не более, чем на 5% для скатных кровель и 1-2% для плоских. В процессе приемки необходимо тщательно проверить поверхность кровли, особенно в местах примыкания к вертикальным конструкциям, у воронок, в ендовах. Для проверки водонепроницаемости кровля может искусственно заливаться водой или осматриваться после дождя.

  • поверхность кровельного покрытия из рулонных материалов не имеет пробоин, вмятин, воздушных пузырей;
  • обустройство воронок, ендов, примыканий выполнено в соответствии с проектом;
  • рулонные материалы приклеены прочно, без отслоений;
  • наружные водосливные трубы установлены отвесно, звенья труб прочно прикреплены к стенам и надежно соединены между собой;
  • обеспечено плотное прилегание к обрешетке элементов кровель, выполненных из штучных материалов;
  • покрытие из штучных материалов не имеет просветов при осмотре снизу, ряды элементов параллельны коньку или карнизному свесу;
  • штучные кровельные материалы не имеют коробления, сколов, трещин.

Приемка кровельных работ производится с учетом данных лабораторного контроля качества применяемых материалов (штучных, рулонных, мастик, паст). Для контроля качества готового кровельного пирога выполняется вырубка (фрагмент не менее 20×20 см) с последующим освидетельствованием и испытанием образцов мастичной или рулонной гидроизоляции. В лабораторных условиях исследуется
:

  • внешний вид поверхности полученных образцов;
  • толщина;
  • прочность сцепления с основанием;
  • структура в изломе;
  • физико-механические свойства (водопоглощение, плотность, прочность, набухание и т.д.).

Приемочная комиссия составляет итоговый акт приемки с приложением к нему документации о промежуточной приемке работ, результаты испытаний материалов и инструментальной проверки.

Первый этап проверки

Сразу же после работ первоочередно проводят анализ и сверку сертификатов и удостоверений качества на те материалы, которые использовались при непосредственном ремонтном процессе на кровле. Они в обязательном порядке должны иметь эти документы, так как их наличие подтверждает качество материалов и разрешение их использования для проведения таких работ. Все полученные данные вписывают во входной журнал контроля материалов.

Для упрощения работ и их приемки заранее создаются эскизы главных узлов крыши, которые должны быть соответствующими следующим критериям:

  • Утверждение проектов начальником организации.
  • Согласование эскизов с технадзором.
  • Наличие пометки главного рабочего о том, что эскизные данные приняты в работу.

Можно поделить весь процесс создания кровли на несколько этапов. Это: подготовительный этап для основания и обустройство нижнего и поверхностного слоев. Первые 2 шага принимаются при обязательном заполнении актов работ скрытого типа, а также вписанием всей информации по ним в журнал ремонта кровли.

Если наблюдаются недоделки в выполненных работах, то следует принять меры для их устранения без перехода на следующий этап ремонта кровли.

По завершении всех процессов ремонта и полном очищении крыши от мусора, оставленного при строительстве, составляется акт о сдаче-приемке работ. Основополагающими документами для него служат:

  1. Журнал входного контроля над качественностью строительных материалов.
  2. Журнал работ, которые уже выполнены.
  3. Акты на скрытого типа рабочие процессы.
  4. Результаты проверочной работы по качеству сделанного ремонта.

Приемку проводят визуальным образом. Для точности применяют измерительные приборы, такие как рулетка или линейка и прочие, которые будут необходимы. А также при приемке нередко используется фотоаппарат для доказательства выполнения работ в определенных частях кровли.

Процесс приемки готовой кровли

На первом этапе приемке производится контроль тех материалов, которые были использованы, анализируются их паспорта и сертификаты соответствия. Все полученные данные записываются в журнал учета материалов.

Важно!
Для быстроты проверки нужно заранее разработать эскиз кровли. Эскизы обязательно должны соответствовать существующим правилам

Так они обязательно утверждаются руководителем подрядчика и согласовываются с органами технического надзора. Эскизы должны исполнять правила и нормы производства кровельных ремонтов, а также иметь отметку бригадира о принятии в работу

Эскизы обязательно должны соответствовать существующим правилам. Так они обязательно утверждаются руководителем подрядчика и согласовываются с органами технического надзора. Эскизы должны исполнять правила и нормы производства кровельных ремонтов, а также иметь отметку бригадира о принятии в работу.

В документе приемки кровли упоминается контроль 3 пунктов ремонта:

Первые два этапа должны отражаться в документации по скрытым работам, результаты обязательно вносятся в журнал о кровельном ремонте. Если на данных этапах обнаружены какие-то недочеты, то они устраняют перед переходом на следующий этап.

Третьим приемочным этапом становится составление документации о приеме, который формируется только после окончания всех действий и полной уборки строительного мусора с поверхности.

Основания для его формирования это:

  • Журнал, в котором зафиксированы все выполненные работы.
  • Журнал, в котором производился контроль качества использованных материалов.
  • Акт на проведенные скрытые ремонты.
  • Результаты контролирующих документов для готовых работ.

Мониторинг проводят визуально, а также с применением измерительных инструментов.

Важно!
Лучше всего использовать фотоаппарат для фиксации основных нюансов восстановления

Техническое состояние кровли и пример акта приемки

Работы по обследованию крыши включают в себя проверку состояния несущих конструкций и кровельного покрытия. Кроме того, в обязательном порядке проверяется исправность ограждающих элементов и составляется акт испытания ограждений кровли.

При исследовании несущих конструкций необходимо определить:

  • наличие дефектов (коррозии, нарушения стыков элементов);
  • достаточность опирания несущих конструкций на фермы, балки, колонны;
  • запас прочности или недостаточность несущей способности кровельного каркаса;
  • наличие и состояние связей жесткости.

Кровельное покрытие:

  • осматривается на предмет протечек;
  • определяется необходимость замены покрытия;
  • выполняется вскрытие с целью проверки достаточности толщины утеплителя и кровельного материала.

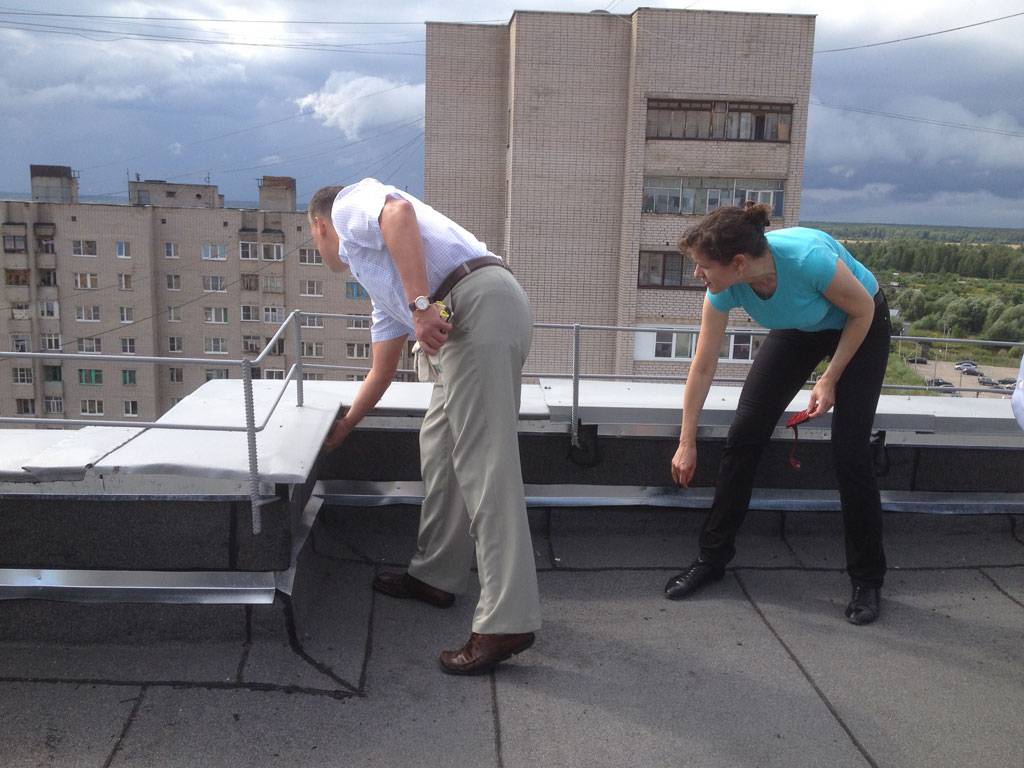

Акт обследования кровли составляется на основании данных проверки ее технического состояния, выдаются рекомендации по составу покрытия кровли. Обследование кровли проводится по установленным методикам, с использованием всей имеющейся документации включая детальный план, на котором представлены разрезы кровельного пирога, описание конструкции узлов, перечень использованных материалов.

Обследование кровли включает в себя осмотр ее поверхности с плановым описанием состояния: фиксируются все трещины, места возможных протечек. Уклон кровли измеряется с использованием трехметровой металлической рейки, оснащенной строительным уровнем. Требуется определить величину просадки, которая не должна превышать 1-2 мм в год.

Все трещины обозначаются специальными маяками, их расположение отражается на плане крыши. Периодический осмотр маяков позволяет фиксировать изменение линейных размеров трещин

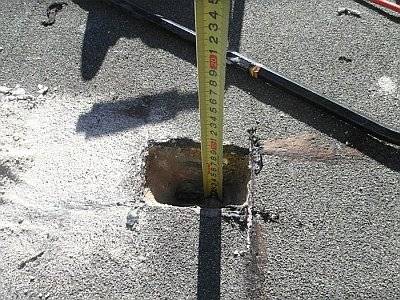

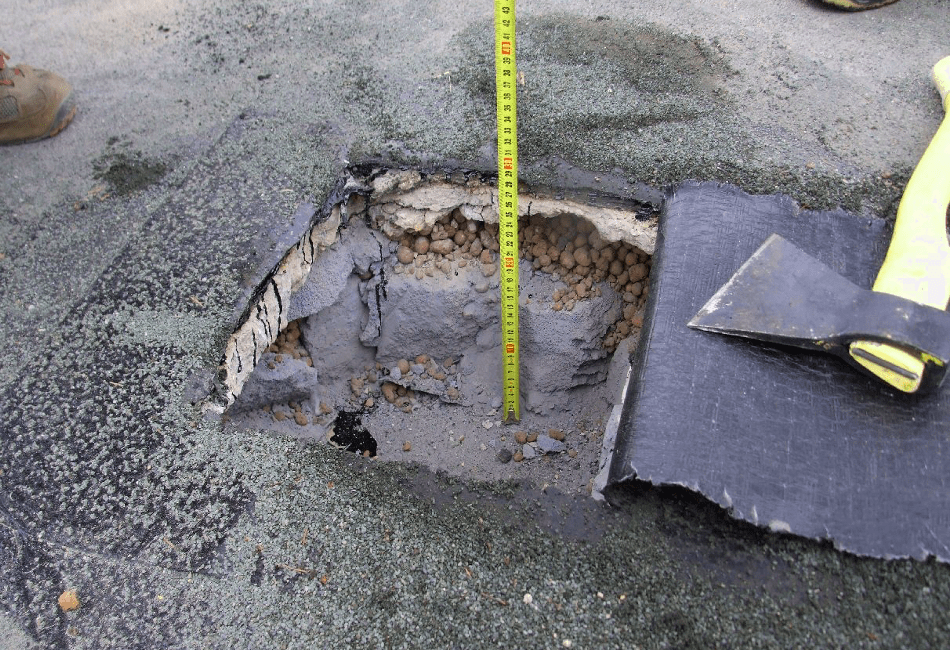

Особое внимание уделяется обследованию состояния гидроизоляции – проверяется герметичность кровельного ковра в местах примыканий, производится контрольная вырубка участков кровли для лабораторного анализа (с последующей заделкой отверстия кровельными материалами). Акт обследования кровли здания составляется с учетом испытаний контрольных изъятий, выполненных по ГОСТ 2678-94

Также выполняется осмотр чердачных помещений (при их наличии) с оценкой действительного состояния паро- и теплоизоляции. Промеряется толщина утеплителя при помощи стального штыря с нанесенными делениями. Для измерения теплового потока используется тепломер. Если влажность утеплителя не соответствует требованиям СНиП, принимается решение о его замене. При обследовании совмещенных крыш устанавливается состав и состояние сопряженных материалов кровельного пирога. С этой целью выполняются вскрытие кровли и все необходимые измерения. Полученные результаты необходимо внести в акт технического состояния кровли.

В жилом многоквартирном доме проводится опрос жильцов с целью выяснения проблем, связанных с состоянием кровли. Осуществляется оценка температурно-влажностного режима в помещениях, при помощи термощупа ТК-5 измеряется температура поверхностей потолка и стен.

Образец акта обследования кровли предусматривает занесение в документ всех полученных и систематизированных данных. На их основании в дальнейшем составляется дефектная ведомость, ведется разработка плана ремонтных работ с целью устранить выявленные недостатки. К акту требуется приложить фотографии (при необходимости – эскизы) дефектных мест. Перечень ремонтных работ, сформированный на основании акта обследования, является основой для формирования сметы и технического задания для ремонтной бригады.

Это интересно: АкваЩит: современный фильтр умягчитель воды

Поделитесь в социальных сетях:FacebookX
Напишите комментарий
