Формирование ступеней
Заливка крыльца бетоном производится после высыхания фундамента. Формируется опалубка по указанной выше технологии. Ее пропорции должны соответствовать разработанному ранее плану. Если крыльцо обладает большими габаритами, ступени необходимо дополнительно армировать.
После формирования каркаса дополнительные элементы, добавляющие конструкции прочности, устанавливаются в полости для будущих ступеней. Концы арматуры также должны врезаться в стену дома. Их обвязывают между собой железной проволокой.
Далее в созданную опалубку заливается подготовленная цементная смесь. Ее также утрамбовывают, накрывают ветошью. Спустя 3 суток опалубку снимают. Полное высыхание цемента происходит в течение месяца
Поэтому эксплуатировать представленную конструкцию необходимо очень осторожно
Как отделать бетонное крыльцо?
Отделка бетонного крыльца осуществляется в соответствии с продуманным вами дизайном.
Для декорирования вы можете использовать плитку, разноцветные камни, выполнить имитацию природного гранита. Ступеньки для крыльца из бетона также можно просто окрасить.
Керамогранит не только облагородит ваше бетонное крыльцо, но и сможет прослужить вам долгие годы. При облицовке крыльца обязательно учитывайте температурные и другие природные факторы. Лучше использовать материалы, имеющие нескользящую поверхность и морозоустойчивые.
Отличным дополнением к бетонному крыльцу станут красивые деревянные поручни и оригинальный козырек.
Какие факторы стоит учесть при строительстве конструкции?
В случае пристройки конструкции к готовому сооружению, необходимо изготовить основание, которое соединяется впоследствии с фундаментом жилища посредством арматуры. Рассмотрим, какие факторы стоит учесть перед тем, как приступить к строительству конструкции:
Элементы крыльца
- высота. Определяется дистанцией от верхней линии почвы до нижней линии порога;
- ширина. Ее вычисление производится с учетом индивидуальных факторов, таких как: количество жильцов и необходимость транспортировки мебели с крупными габаритами;
- высота ступеней. Данный показатель может варьировать в пределах от 12 до 20 см. Он зависит от высоты конкретной конструкции и окончательного числа ступеней;
- ширина ступеней. Стандартный величина, подходящая для комфортабельного передвижения человека – 25 см.
Обратите внимание! Для организации свободного прохода для 1 человека вполне достаточно ширины в 80 см. В свою очередь, для двух требуется расширение прохода до 1 м.
Также потребуется сделать бетонное крыльцо со ступеньками на 5 см ниже линии порога
Это необходимо для того, чтобы дверь при открытии не задевала поверхность крыльца. И, наконец, при строительстве высокой постройки необходимо снабдить крыльцо перилами, функция которых заключается в обеспечении безопасности
Также потребуется сделать бетонное крыльцо со ступеньками на 5 см ниже линии порога. Это необходимо для того, чтобы дверь при открытии не задевала поверхность крыльца. И, наконец, при строительстве высокой постройки необходимо снабдить крыльцо перилами, функция которых заключается в обеспечении безопасности.
Возможно вас это заинтересует: Строим хозблок на даче своими руками
Заливаем полукруглое крылечко
Соорудить круглое или полукруглое крыльцо из бетона своими руками несколько сложнее, чем квадратное или прямоугольное. Основную сложность составляет обустройство опалубки для бетонирования. Сначала следует провести расчеты и сделать чертежи. Ширина площадки для полукруглого крыльца должна быть минимум на 50 см шире входной двери. Тогда 2 человека смогут пройти, не столкнувшись.
Средней точкой, от которой проводятся все измерения, считается середина входной двери. Именно от нее на чертеже циркулем наносятся линии расположения ступеней. Высота ступенек для крыльца – по 16-18 см. Выше не рекомендуется, так как подниматься по такой лестнице будет некомфортно и небезопасно. Ширина проступей должна быть от 26 до 30 см, тогда на них будет удобно вставать. Именно это число каждый раз добавляется на чертеже, когда намечаются следующие ступеньки. Угол наклона крыльца лучше делать меньше 40°.
Чтобы сделать полукруглое крыльцо, понадобятся опалубка, арматура и бетонный раствор. Замешивать смесь лучше в бетономешалке. Чтобы построить полукруглую опалубку, необходим гибкий и прочный материал. Подойдет фанера или листовой оцинкованный металл. Чтобы придать фанере изгиб, ее замачивают в воде и сгибают до нужного угла. После чего оставляют высыхать. Но так как этот процесс занимает много времени, чаще используется листовой металл – он гибкий и прочный.
Полукруглое крыльцо имеет большие размеры и вес, поэтому требуется надежное основание. Выкапывается яма, на дно которой засыпается песок и щебень. После этого укладывается арматура. Фундамент крыльца должен быть соединен с основой дома. Поэтому в стенах просверливаются отверстия, и в них вставляются прутья арматуры от каркаса крыльца. После этого проводится бетонирование. Через несколько дней, когда бетон достаточно затвердел, его закрывают гидроизоляцией и переходят к возведению ступеней.
Монтируется изогнутая опалубка к каждой ступени. Для прочности устанавливаются подпорки. Главное – чтобы вся конструкция выдержала вес бетонного раствора. В опалубку укладывается арматура и заливается бетон. Для большей плотности он обрабатывается виброустановкой, после чего все разравнивается правилом и оставляется затвердевать.
Варианты отделки крыльца и рекомендации
После того как бетон полностью набрал прочность, приступают к финишной отделке. Сначала поверхность шлифуется, чтобы убрать все неровности и выпуклости.
Наиболее подходящим отделочным материалом для крыльца, созданного из бетона, считается клинкерная плитка с шероховатой и противоскользящей поверхностью. Она выдерживает и большие нагрузки, и перепады температуры. Не боится как морозов, так и жары. Когда ее поверхность влажная, можно спокойно по ней ходить, не боясь поскользнуться. Укладывается плитка на клей, который нужно разводить только по инструкции производителя.
Также подойдет бетонная или тротуарная плитка. Она имеет невысокую цену, но со временем начинает крошиться. Отделочный материал из древесины чаще всего используется для отделки крылец деревянных домов.
После заливки бетона в течение 3 или 4 недель его необходимо опрыскивать (поливать) водой, чтобы лучше набирал прочность. Если он будет слишком быстро высыхать, то часть цемента не успеет вступить в реакцию с водой, из-за чего снизятся прочностные характеристики всей конструкции. К тому же из-за чрезмерно быстрого испарения воды бетон неравномерно садится. В итоге на его поверхности появляются трещины. Каждую новую ступень рекомендуется заливать только после затвердевания предыдущей – примерно через 4-5 дней.
Монтаж бетонного крыльца
После подготовки всех составляющих, а также участка под крыльцо можно начинать его монтаж. Чтобы точно знать, как делается крыльцо из бетона своими руками, можно просмотреть обучающее видео или работать с опытными мастерами.
Погода должна быть ясной и умеренно теплой. Следует проходить все этапы один за другим, ничего не пропуская. Через 6-7 дней после окончания работы можно начать производить финишную отделку крыльца.
Устанавливаем опалубку
Доски для нее устанавливаются по периметру котлована и закрепляются распорками. Они должны быть шире будущих ступеней за счет того, что часть уйдет в глубину котлована. Опалубку для крыльца ставят прямо, скрепляют саморезами и при необходимости уголками. Понадобятся и ребра жесткости – ими укрепляются боковины.
Если имеются только сухие доски, их следует смочить водой. Форма опалубки должна точно повторять очертания. Трапециевидное бетонное крыльцо своими руками труднее создать, чем прямоугольное, но оно смотрится гораздо эффектнее.
Армирование
На бетонные блоки или другую опору не менее 5 см высотой укладываются прутья арматуры, нарезанные нужным образом. Их связывают между собой проволокой, лучше стальной. Нужно проследить, чтобы арматура не была подвержена коррозии.
Создание раствора
Для него требуется цемент марки не ниже 400. Раствор из него получается достаточно прочный. Цемент смешивается с песком и щебнем в пропорциях 1 : 2 : 3,5 соответственно. Потом добавляется вода для необходимой вязкости раствора. Смесь тщательно вымешивается в бетономешалке и после этого считается готовой. Она должна иметь однородную, достаточно пластичную консистенцию.

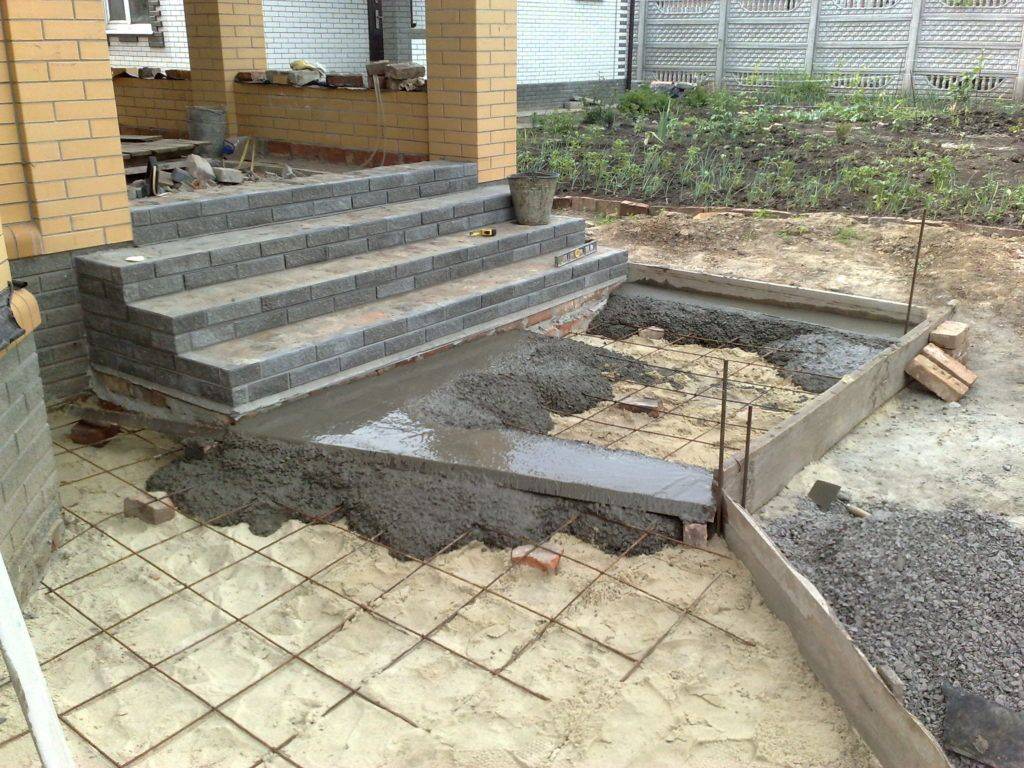

Бетонирование крыльца
До того как сделать бетонное крыльцо своими руками, следует все обдумать и проверить. Непосредственно к бетонированию нужно приступать во всеоружии, ведь после него уже мало что можно исправить. После того как вырыт котлован, засыпан слой песка и щебня, установлена арматура и опалубок, можно заливать бетонную смесь.
Ее обязательно утрамбовывают в процессе заливки ступеней, аккуратно распределяя лопатой по котловану. Обязательно следует избавиться от воздушных пузырьков, которые появляются в растворе. Мешалку лучше расположить максимально близко от места заливки. Заливаем крыльцо из бетона послойно: первый слой оставляем чуть застыть, затем следует второй, третий и так далее по числу ступеней. В конце накрываем готовое сооружение брезентом или рубероидом.
Финишная отделка
Общая конструкция крыльца выполнена — встает вопрос: чем облицевать крыльцо из бетона? Можно оставить поверхность без отделки. Это будет дешевле, но не долговечно.
Достаточно скоро бетон под воздействием влаги и отрицательной температуры начнет разрушаться. Далее дело дойдет до коррозии обнажившейся арматуры. Конструкция быстро начнет терять свою прочность.
Разрушение
В таком случае, придется заниматься его ремонтом, или полностью переделывать все крыльцо. По этой причине, лучше заранее продумать, чем покрыть сооружение на улице?
Больше информации по устройству вы можете получить, посмотрев видео в этой статье.
https://youtube.com/watch?v=SiDjkKpz9Lk
Материалы для отделки крыльца
Облицовка бетонных конструкций необходима для защиты от:
- Перепадов температуры;
- Воздействия осадков: снег, дождь;
- Ультрафиолетовых лучей.
Также это защитит крыльцо от механического износа.
Защита поверхности
Отделать крыльцо можно различными материалами, но к ним есть общие требования, которым они должны соответствовать:
- Стойкость к температуре и атмосферным воздействиям, влаге;
- Устойчивость к механическим нагрузкам и истиранию;
- Нескользкая поверхность и простота в уходе.
Исходя из этих условий, облицовку крыльца и ступеней выполняют из:
- Природного камня;
- Керамических изделий;
- Тротуарной бетонной плитки;
- Дерева;
- Террасной доски.
У каждого из этих материалов есть свои достоинства и особенности применения.
Конструкция с отделкой натуральным камнем
Натуральный камень обладает отличной прочностью и долговечностью, керамические материалы имеют широкое разнообразие дизайнерских вариантов.

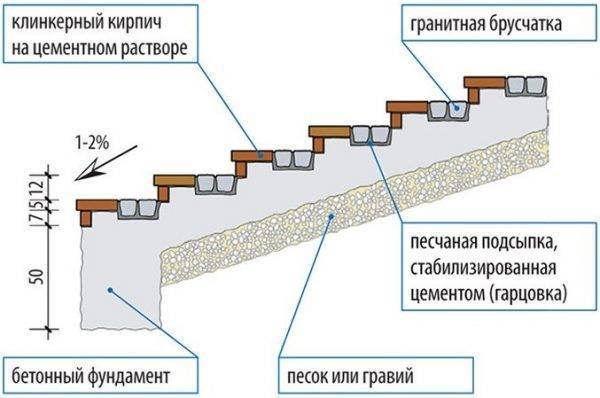

Пример для расчета требуемой клинкерной плитки
Дерево для отделки бетона применяется не часто, но оно способно сделать крыльцо более естественным в условиях загородного дома. Также практичным решением будет отделка крыльца и ступеней террасной доской.
Основные этапы по отделке
Чтобы отделка крыльца прослужила долго и не потеряла своего внешнего вида, необходимо соблюдать технологию ее устройства.
Ступени из тротуарной плитки с бордюром
Можно выделить основные этапы по отделке конструкции крыльца и ступеней:
- Предварительная подготовка основания к отделке;
- Выполнение стяжки и устройство уклонов для стока воды;
- Гидроизоляция поверхности под отделку;
- Отделка выбранными материалами.
Подготовка поверхности основания заключается в его выравнивании и укреплении. Устройство стяжки с приданием конструкции наклона, необходимого для удаления влаги, а также гидроизоляция основания защитят конструкцию от воздействия осадков.
Гидроизоляция бетонного основания перед отделкой плиткой
Дальнейшие этапы работы зависят от выбранного материала.
Укладка тротуарной плитки на крыльцо без применения бордюра
Крыльцо к дому из бетона своими руками сделать достаточно несложно. Основной проблемой является правильная установка опалубки и армирование конструкции. Но если эта задача решена правильно, то крыльцо получится надежным.
Особенности устройства крыльца из блоков
Еще более простой задачей будет сделать крыльцо из керамзитобетонных блоков.
Как сделать правильно
Использование блоков из легких бетонов для крыльца, имеет массу преимуществ:
- Снижение трудоемкости работы;
- Увеличение скорости монтажа;
- Цена на керамзитобетонные блоки достаточно низкая;
- Общий вес конструкции значительно ниже, чем у монолитного варианта.
Основные этапы по проектированию и подготовке основания под укладку блоков, такие же, как и для монолитной конструкции.
Крыльцо из керамзитобетонных блоков
По размерам лучше выбирать элементы с высотой 200 мм, и шириной 300 мм. Они оптимально подойдут для размера ступеней.
Если высота крыльца планируется более 80 см, то кладку из блоков стоит укрепить армирующей сеткой. Крепление перил или поручней в керамзитобетонных блоках выполняется при помощи специальных анкеров и дюбелей.
Пористая структура керамзитобетонных блоков подразумевает их дальнейшую отделку, чтобы защитить крыльцо от воздействия внешних факторов.
Подготовка и расчеты
Перед тем как приступить к сооружению крыльца возле входной двери жилого здания, необходимо осуществить ряд подготовительных мероприятий.
Перечень подготовительных работ:
- демонтаж входной конструкции;
- уборка мусора со строительного участка;
- замер расстояния от поверхности земли до порога двери;
- расчет высоты степеней и габаритов верхней площадки степеней перед дверным проемом.
Расчет габаритов площадки крыльца:
- измеряется ширина проема входных дверей, к полученному результату добавляется еще 15-20 см;
- глубина сооружения берется не менее 1 м.
Расчеты ступеней.
Советы специалистов:
глубина основы под лестничную конструкцию возле входной двери должна быть равна высоте от нулевого уровня до нижней площади основания дома;
бетонная лестница должна быть одним целым со зданием, поэтому для их соединения при бетонировании крыльца нужно дополнительно использовать металлические прутки;
на качества раствора влияет марка используемого цемента;
особое внимание необходимо уделять гидроизоляции сооружения.
Если при возведении крыльца дачного дома учитывать все перечисленные советы, конструкция прослужит своим хозяевам много лет.
Как сделать ступеньки
Для увеличения срока эксплуатации бетонных ступенек перед парадным входом в жилое здание их необходимо армировать.
Последовательность возведения ступеней своими руками:

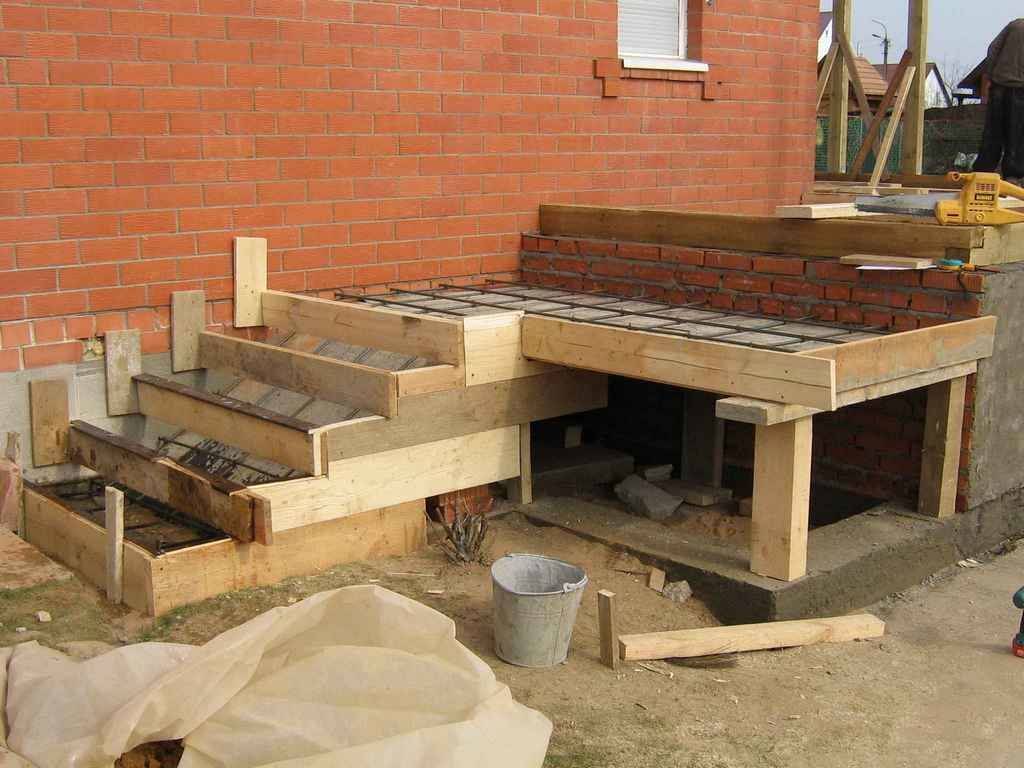

- Прежде чем залить лестницу рабочей массой, необходимо установить армирующий каркас. Нарезается арматура под размеры ступенчатой конструкции. Обрезанные металлические стержни связываются проволокой.
- Объем опалубки засыпается строительным мусором (камень, кирпичные обломки, пр.), чтобы сократить расход цементной смеси.
- Готовится раствор при помощи бетономешалки.
- Готовая рабочая масса заливается в опалубку. Бетонирование начинается с нижней ступени.
- После заливки каждого яруса осуществляется трамбовка бетонной массы с помощью глубинного вибратора. Это необходимо для заполнения сформировавшихся пустот в конструкции и удаления воздуха.
- После трамбовки необходимо выровнять поверхность бетонной массы по уровню.
- Опалубке на 10-14 дней нужно обеспечить полную неподвижность. За этот период смесь полностью затвердеет и наберет необходимую прочность.
- В период застывания бетонный массив необходимо периодически смачивать водой и накрывать пленкой из полиэтилена, чтобы он не высох раньше установленного срока.
Через 2 недели, когда конструкция полностью высохнет и будет готова к финишной отделке, осуществляется демонтаж опалубки.
Бетонное крыльцо: о чем следует помнить
Лучший вариант строительства крыльца – в момент возведения дома. Ведь в обоих случаях требуется сначала построить фундамент. Если же крыльцо пристраивается к уже имеющемуся дому, то необходимо не забыть правила присоединения обоих фундаментов.
Однако весь процесс работы по строительству крыльца следует проводить поэтапно. Это поможет провести необходимые предварительные расчеты, грамотно выставить опалубку.
Алгоритм действий при строительстве крыльца
Весь процесс строительства крыльца из бетона состоит из следующих этапов:
- составление схемы монтажа опалубки. Обычно схема представляет собой точный чертеж;
- подготовка грунта и места для монтажа опалубки;
- осуществление разметки;
- непосредственно монтаж опалубки;
- бетонирование.
Каждый этап требует понимания его цели. Ведь от точности выполненной работы, грамотного чертежа и составления схемы расположения опалубки зависит результат работы.
Составляем схему и чертеж монтажа опалубки
Может показаться, что составление чертежа для установки опалубки – лишняя трата времени. Многие строители не тратят время на такой подготовительный процесс. Однако он во многом предупреждает вероятность серьезных ошибок при возведении конструкции.
Чертеж и расчеты выполняются на стадии подготовительных работ. Это позволяет приобрести материалы в нужном количестве, оптимально расположить опалубку. При составлении расчета необходимо учитывать следующие моменты:
- высота крыльца рассчитывается от уровня земли (грунта) до линии порога входной двери;
- ширина определяется количеством проходящих и пользующихся крыльцом человек. При проходе по крыльцу преимущественно одного человека ширины его будет достаточно 80 см, двух – 100 см. А также вероятностью проноса крупногабаритной мебели и предметов;
- непарное количество ступенек – наиболее комфортное решение. Высота ступеней должна составлять 12-20 см, ширина – порядка 25-30 см. Ступня должна полностью входить на ступеньку. В этом случае ходьба по ступеням будет удобна и безопасна;
- если пользоваться крыльцом планируют пожилые люди и дети, то высоту ступеней рекомендуется сделать чуть меньше стандартной;
- учитывая наличие входной двери, следует заливать крыльцо на 5 см ниже уровня порога;
- необходимо грамотно соблюдать угол наклона марша. В среднем он составляет 25-41°.
Бетонное крыльцо, выполненное по чертежу, полностью соответствует задумке и строить его легче, чем «на глазок».
Готовим грунт
Перед началом бетонных работ готовится место возведения крыльца. При необходимости старые ступени демонтируются, убирается весь мусор. Деревья и кустарники выкорчевываются, удаляются их корни. При необходимости почва обрабатывается химикатами.
В выбранном для установки крыльца месте выкапывается яма. Ее размер должен быть несколько шире, чем будущее крыльцо. На дне ямы устраивается подложка. Делают ее из камня, щебня и песка. Поверх насыпается песок толщиной 10 см, который трамбуется. Ширина песчаной подушки выполняется больше размера фундамента крыльца на 10 см.
Выставление опалубки
Для работы потребуются доски, которые выдержат нагрузку от цементного раствора. Лучше выбирать доски хорошо просушенные, толщиной не менее 20 мм. Опалубка монтируется строго по размерам будущего крыльца. Используется помимо досок такой материал, как фанера, металлические листы, проволока, саморезы для фиксации досок.
Последовательность монтажа опалубки выглядит следующим образом:
- устанавливаются боковые стенки;
- ставятся подпорки для каждой ступени;
- монтируются доски на ступени.
Отсутствие щелей в местах соединения частей опалубки предупредит вытекание воды из раствора. Теперь опалубка готова к заливке цементного раствора. После заливки каркас присыпают грунтом на высоту 10 см и трамбуют. Теперь раствор оставляется для просыхания.

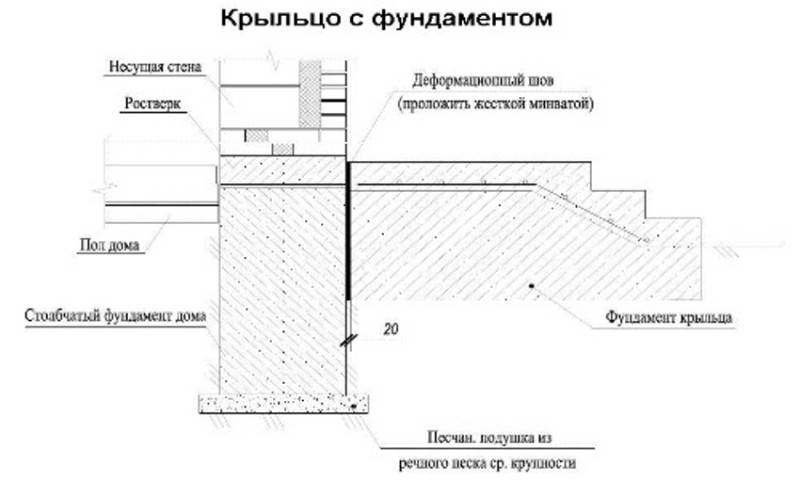

Зачем крыльцу фундамент
Основное назначение фундамента, как известно, заключается в распределении нагрузки от стен и кровли капитальных строений. Но нужен ли фундамент под крыльцо частного дома? Безусловно, если объект стоит на плотных грунтах, и крыльцо обладает «легкой» конструкцией, не оказывает воздействие на стены дома, то достаточно лишь прочного основания под ступеньки.
Если же крыльцо будет массивным, с внушительным весом, без надежного фундамента не обойтись. В противном случае конструкция начнет «просаживаться» и трескаться. А если такое крыльцо будет сопряжено с несущей стеной, то может даже нарушить ее целостность.
Проводим расчет ступеней
Лестница из бетона
Безусловно, выбирать материал для постройки ступеней могут только хозяева дома. Но, несмотря на выбранный материал, необходимо предварительно провести все необходимые расчеты:
- рассчитать угол наклона ступеней;
- определить длину марша;
- определиться с количеством ступенек.
Чтоб все расчеты были выполнены правильно, придерживайтесь требований СНиП, которые приведены в таблице ниже.
Требование | Показатель |
Угол наклона марша | От 27о до 45о |
Высота подступенка | От 15 до 20 см |
Ширина оптимальной поступи | В пределах 25-32 см |
Ширина ступенчатого пролета | От 90 до 110 см |
Расстояние от порога до последней ступеньки | Не менее 1,2м |
Надеемся, что наша статья была вам полезна и интересна. Удачного ремонта!
Самые лучшие посты
- Как открыть захлопнувшуюся межкомнатную дверь: рекомендации
- Как сделать лягушку из бумаги, которая прыгает: схема с фото и видео
- Идеи для хранения овощей, велосипеда, лыж и других вещей на балконе (30 фото)
- Ткань номекс: свойства, состав и применение
- Квартиры в марокканском стиле | +62 фотографии
- Какие обои подходят к белой мебели
- Невидимые чернила в домашних условиях без лимона: состав и рецепт
- Как компактно сложить вещи в шкафу и навести там порядок
Бетонные ступени для крыльца – заготовка материалов и инструментария
Рисунок 3. Материалы для бетонных ступеней
Чтобы соорудить красивый марш ступенек для крыльца из бетона, необходим качественный раствор. Чтобы его приготовить, понадобятся следующие материалы:
- цемент М500;
- вода;
- просеянный песок;
- мелкая и средняя фракции щебня.
Для проведения строительных работ необходимо также иметь под рукой следующий инструментарий и вспомогательные материалы:
- прутки из металла (диаметром 8–10 мм) для проведения армирования, а также отожженную проволоку;
- доски для создания опалубки, фанера для ее обшивки;
- саморезы;
- ножовка;
- болгарка;
- шпатель, рулетка;
- молоток;
- лопата (совковая и штыковая), строительный уровень;
- битый кирпич, камни;
- рубероид для изоляции;
- емкость для замешивания раствора;
- ручная дрель для замеса.
Для замешивания бетона и уплотнения неровностей лучше использовать профессиональную бетономешалку и вибрационную трамбовку. Эту технику можно взять в аренду в специализированных строительных компаниях. Преимущество такой услуги в том, что благодаря надежной технике удастся получить качественный бетонный раствор и гладкую площадку, чтобы обеспечить будущей конструкции большую степень крепости.
Подготовка площадки
На месте будущей постройки нужно убрать мусор, если необходимо, провести демонтаж старой конструкции. Алгоритм мероприятий по подготовке площадки для заливки бетонного фундамента следующий:
- готовится котлован, глубина которого не меньше 20–30 см ниже уровня промерзания грунта;
- устанавливается «подушка» из таких слоев: утрамбованный увлажненный песок — 15 см, щебень 20 см, сухой песок 10 см (этот «пирог» позволит обезопасить крыльцо от негативного воздействия грунтовых вод);
- выполняется гидроизоляция рубероидом;
- далее нужен монтаж арматурного слоя из сетки, ячейки которой 10*10 см или прутьев;
- заливается площадка раствором бетонной смеси.
Монтаж опалубки
Чтобы сконструировать каркас строящегося крыльца, требуется соорудить опалубку. Ее обычно изготавливают из досок. Конструкция обязана точно повторять контуры ступеней. В нее затем предстоит заливать бетонный раствор, поэтому сооружение обязано быть таким прочным, чтобы смогло удержать большую массу бетона, который станет заполнять объем опалубки.
Заливка ступеней
Рисунок 4. Заливка бетонных ступеней
Заливку ступеней бетоном начинают с самой нижней площадки. Использовать необходимо только свежий раствор, не потерявший еще своих качеств. Для каждого последующего слоя необходимо выполнять трамбовку либо штыковку, что выгнать из массы лишний воздух. Когда не выполнять такое мероприятие, после застывания в теле бетона образуются пустоты, провоцирующие быстрое разрушение выстроенного крыльца.
Используя строительный уровень, на каждом этапе требуется проверять соответствие геометрии элементов крыльца. Когда заливка завершена, опалубку нельзя снимать минимум неделю. Весь этот период бетон желательно ежедневно смачивать, предотвращая вероятность его растрескивания. Снимать опалубка требуется очень аккуратно.
Пошаговая технология постройки бетонного крыльца
Шаг 1
Для начала будем делать каркас – каркас это опалубка, которая послужит нам прекрасной опорой для нашего бетона именно сюда мы его будем заливать. Итак каркас необходимо делать из прочных досок, которые не будут поддаваться деформации крепить каркас можно обычными гвоздями или саморезами причем второй вариант будет более удобным для последующей разборки опалубки.
Каркас можно делать армированный или простой, разница в том для каких целей вы будете использовать крыльцо и какие нагрузки будут к нему подвергаться отметим , конечно предугадать сразу бывает весьма тяжело, поэтому мы рассмотрим 2 вида каркаса.
Образец крыльца с арматурой – для больших нагрузок
Каркас для бетонного крыльца с арматурой вид сбоку
Но мы будем делать обычный каркас для крыльца – это позволит сэкономить на сварочных работах, кроме этого такое крыльцо можно будет сделать буквально за несколько часов итак смотрим наш каркас.

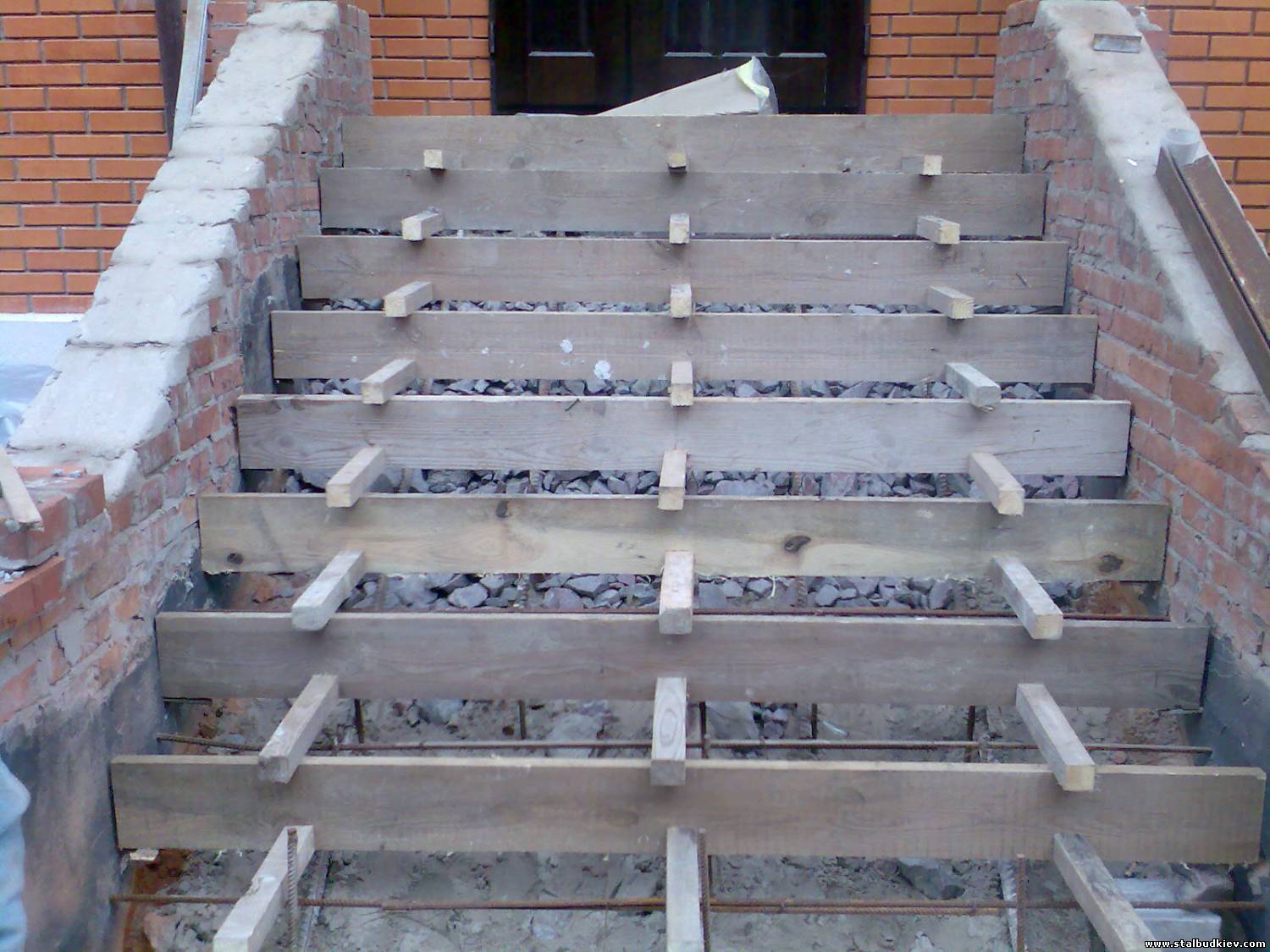

Обычный каркас для заливки бетона
На края ступеней крепим специальную ткань – это фактуристая ткань, которая поможет в дальнейшем, когда мы будем снимать опалубку она предотвратит прилипание бетона к доскам, кроме этого вы можете выбрать ткань с узором – это позволит не декорировать крыльцо в дальнейшем, т.к на нем будет уже красивый узор. Итак крепим специальную ткань на края.
Обшиваем края опалубки специальной тканью
Шаг 2
Следующим этапом будет заливка бетона в опалубку. Процесс приготовления бетона обычно различается и мы думаем с этим вы определитесь сами, но все же советуем вам заливать бетон марки М200 – это позволит в будущем не беспокоиться за надежность конструкции.
Процесс заливки бетона в опалубку
Бетон заливаем и разравниваем с помощью обыкновенной лопаты. Во время заливки бетона доски могут дать -“слабину” и начать деформироваться под воздействием веса, поэтому мы советуем вам укрепить их с помощью горизонтальных распорок, которые можно прибить сверху с помощью гвоздей.
Укрепляем опалубку с помощью горизонтальных досок
Шаг 3
На третьем этапе, когда бетонная смесь уже начинает застывать (около 2-3 часов) начинаем простукивать бетон с помощью обычного молотка или вибратора – это позволит нам без труда отделить опалубку от конструкции.
Пройдемся вибратором
Далее мы выравниваем поверхности ступеней и начинаем снимать опалубку в этом деле главное не торопиться.
Снимаем опалубку
После снятия опалубки нужно снова немного прошлифовать поверхность ступеней, а затем в промежутках с помощью обычного мастерка или горизонтальной линейки сделать продольный линии вдоль нашего крыльца, это создаст вид законченной конструкции, которая будет радовать глаз.
Наше крыльцо готово
Наше крыльцо готово, количество ступеней зависит от структуры каркаса. Далее крыльцо можно отделать с помощью камня или кафельной плитки.
А, как вы делаете бетонное крыльцо ? подробности в комментарии.
Бетонирование крыльца
Закончив изготовление опалубки, фундамент дома накрывают рубероидом, а поверх него наносят герметик, создавая, таким образом, температурный шов. На основание будущего крыльца укладывают пароизоляцию, опалубку с внутренней стороны покрывают смазкой, чтобы бетонный раствор не прилипал к опалубке.
Для того чтобы бетон не терял прочностных свойств, укладывать его нужно сразу после замеса. Поэтому чем ближе будет находиться бетономешалка к конструкции, тем лучше. Самый удачный вариант, когда бетон подается сразу из лотка.
Чтобы крыльцо было прочным и долговечным, нужно установить каркас из арматуры. Ее нарезают на куски нужной длины, и обвязывают проволокой. Длина прутьев должна быть на 40–50 мм короче ширины ступеней. Расстояние между слоями арматуры должно быть около 150 мм. Нельзя забывать укладывать прутья арматуры в заранее подготовленные отверстия в фундаменте дома. Во время вязки арматуры оставляют закладные элементы для установки перил и навеса, если они предусмотрены проектом. Тогда не придется бурить готовое бетонное основание для монтажа ограждающей конструкции. Чтобы уменьшить расход бетонного раствора, в каждый слой кладут битый кирпич и камни.
Укладку бетона выполняют, начиная с нижней ступени. Каждый залитый слой необходимо тщательно утрамбовывать, чтобы удалить все пустоты. Выступающий заполнитель (кирпичи) нужно утрамбовать вовнутрь кельмой или лопатой. С помощью уровня проверяют качество выполненной закладки бетона. Каждому слою нужно дать высохнуть, только потом приступать к заполнению следующего. Завершаются работы по бетонированию закладкой раствором верхней ступени и площадки. Законченное бетонное сооружение должно простоять в опалубке не менее семи дней.
Если строительство выполняется летом, бетон нужно периодически увлажнять, чтобы он не пересыхал
Через неделю опалубку, простукивая доски молотком, снимают осторожно, чтобы не повредить бетонное основание и при необходимости шлифуют поверхность крыльца
Если проектировалось крыльцо с навесом, то опорные столбы для него устанавливаются на этапе монтажа опалубки и заливаются бетоном.
